На стройке Ленского моста собирают коффердамы
На строительстве мостового перехода через реку Лену продолжается зимний этап работ. На левобережном участке сохраняется устойчивая динамика выполнения ключевых технологических операций.
На технологической площадке №1 ведётся изготовление арматурных каркасов буронабивных свай для центральной опоры Ленский мост, высота которой составит 285 метров. Параллельно монтируется тёплый склад для инертных материалов — устанавливаются сэндвич-панели и подготавливаются помещения для эксплуатации в условиях низких температур.
На площадке №2 выполняется разработка грунта котлованов под устройство ростверков двух опор левобережной эстакады.
Ключевым направлением остаётся укрупнительная сборка наплавных коффердамов — водонепроницаемых металлоконструкций, создающих сухую рабочую зону при устройстве фундаментов русловых опор. Проектом предусмотрена сборка трёх коффердамов для каждой опоры в русле.

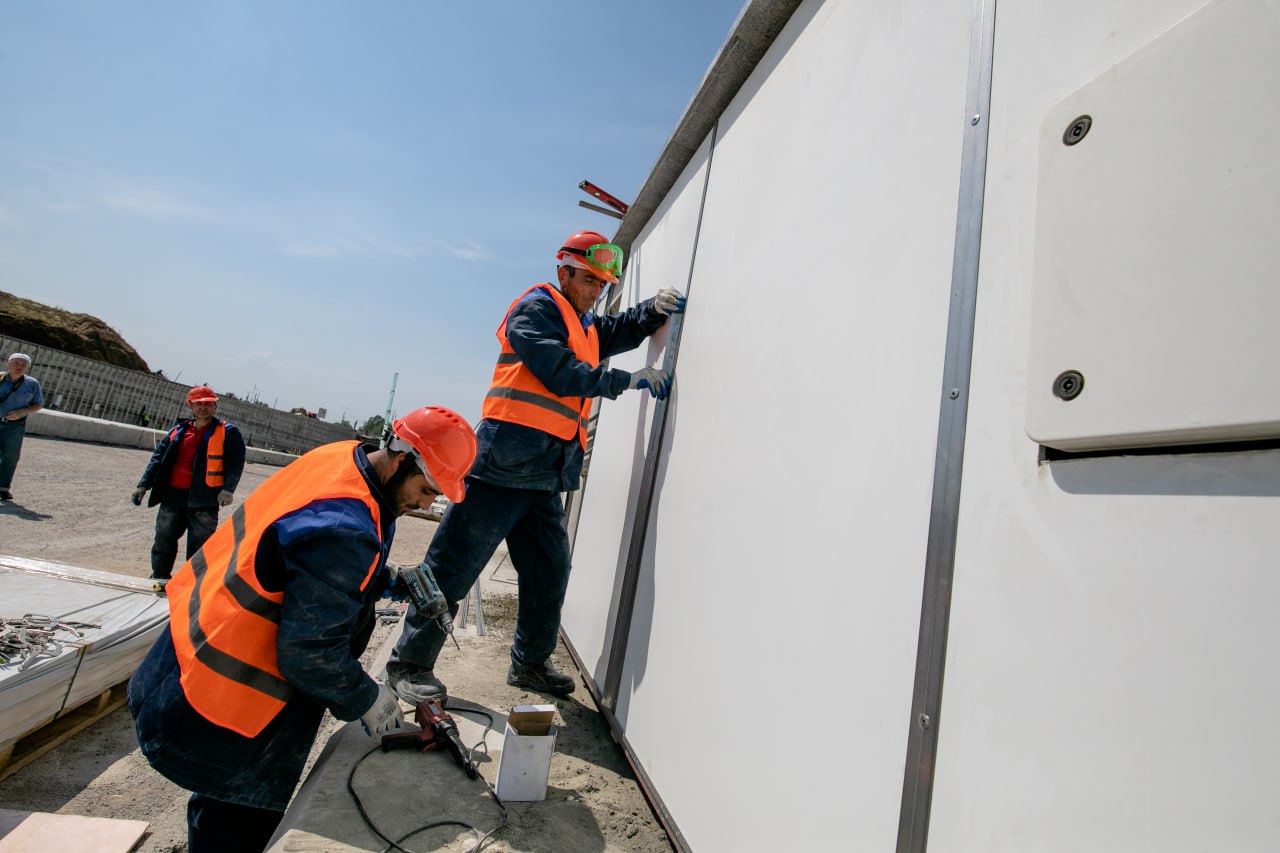

Сборка коффердама для 10-й опоры завершена: его высота составляет 17,5 метра, диаметр — 35 метров. Продолжается монтаж самого крупного коффердама диаметром 45 метров: выполнено 11 из 42 сварных стыков основания и собрано 12 из 26 пар стеновых панелей. Одновременно ведётся устройство стапельного основания.
В акватории Лены проводятся подготовительные и дноуглубительные работы для последующей установки конструкции в проектное положение и обеспечения безопасного маневрирования судов.
На объекте задействованы 196 человек, включая сотрудников генерального подрядчика ВИС Строй и субподрядных организаций. Контроль осуществляет РОСДОРНИИ.
Всего на русловом участке работает 35 единиц строительной техники. Проект реализуется в рамках нацпроекта «Инфраструктура для жизни» при поддержке Президента России Владимира Путина.
